《建设工程监理规范》GB/T50319-2013中建设单位、监理单位和施工单位用表共25份,这些报审、报验表都是需要项目监理机构签字备查的。在实际工作中进行检查时,发现不同项目监理机构签字五花八门,随心所欲,甚至有的项目监理机构就两个字,同意。
下面把监理常用的签发、签字模板汇总一下,提供大家共参考。为节约大家时间,每份表格的工程名称、编号、致(建设单位)、致(施工单位)略过不写。
A.0.1 总监理工程师任命书
A.0.2 工程开工令
A.0.3 监理通知单
A.0.4 监理报告
A.0.5 工程暂停令
A.0.6 旁站记录
A.0.7 工程复工令
A.0.8 工程款支付证书
B.0.1 施工组织设计/(专项)施工方案报审表
B.0.2 工程开工报审表
B.0.3 工程复工报审表
B.0.4 分包单位资格报审表
B.0.5 施工控制测量成果报验表
B.0.6 工程材料、构配件、设备报审表
B.0.7 报审、报验表
B.0.8 分部工程报验表
B.0.9 监理通知回复单
B.0.10 单位工程竣工验收报审表
B.0.11 工程款支付报审表
B.0.12 施工进度计划报审表

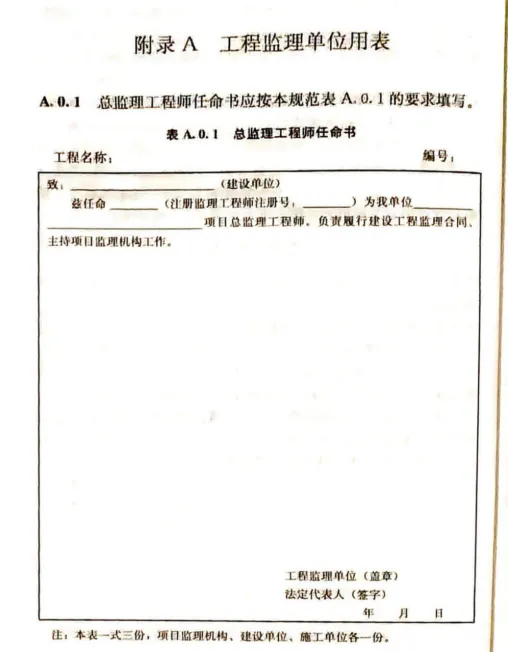

1、A.0.1 总监理工程师任命书
签字内容:相对简单,只要拟任总监理工程师姓名、监理证注册号、项目名称按照表格格式填写就可以了,下面监理公司法定代表人签字,盖监理公司公章。
注:《总监理工程师任命书》签发时间应在《建设工程监理合同》签订后。
2、A.0.2 工程开工令
签字内容:开工日期(一定要在施工许可证日期之后)。下面总监签字,盖执业印章和项目监理机构章。
开工令应在施工单位向监理单位报送《工程开工报审表》,并经专监审查、总监审核,建设单位审批同意后,由总监签发。
3、A.0.3 监理通知单
事由:应填写通知内容的主题词。
内容:应写明发生问题的具体部位,具体内容,依据,监理工程师的要求,整改时限等,并附必要的图纸、照片。
监理通知单可由专监或总监签发,原则上谁签发的通知单,谁对整改结果进行复查,并对施工单位的《监理通知回复》签署复查意见。
A.0.3监理通知单(签字模板)
工程名称:XXXX项目 编号:TDZ-050
致:XXXXXX建筑工程有限公司XXX项目部 事由:关于防水卷材未经复试合格已于2#楼基础使用的事宜 内容:2026年5月15日我监理人员在现场巡视检查过程中发现,2026年5月12日进场的防水卷材见证取样复试未完成,未提供复试报告,贵部已开始用于进行2#楼基础防水施工。为了保证工程施工质量,要求贵部立即停止2#楼基础防水工程施工,待防水卷材复试合格并报项目监理部审核同意后方可进行施工,如复试不合格,则应拆除已施工的防水卷材。 以上问题要求2026年5月20日整改完成。 总/专业监理工程师(签字):XXX 2026年5月15日 |
4、A.0.4 监理报告
当项目监理机构在实施监理过程中,发现工程存在安全事故隐患时,应向施工单位下发《监理通知单》或《暂停令》,要求施工单位整改。施工单位拒不整改或不停止施工的,应向主管部门报送监理报告。
签字模板:XXX市安全监督站:由XXXX工程公司施工的XXX项目1#楼吊篮安装工程,存在安全事故隐患,我方已于2026年6月15日发出编号为T-005的《工程暂停令》 ,但施工单位未停工整改。
特此报告。
附件:工程暂停令

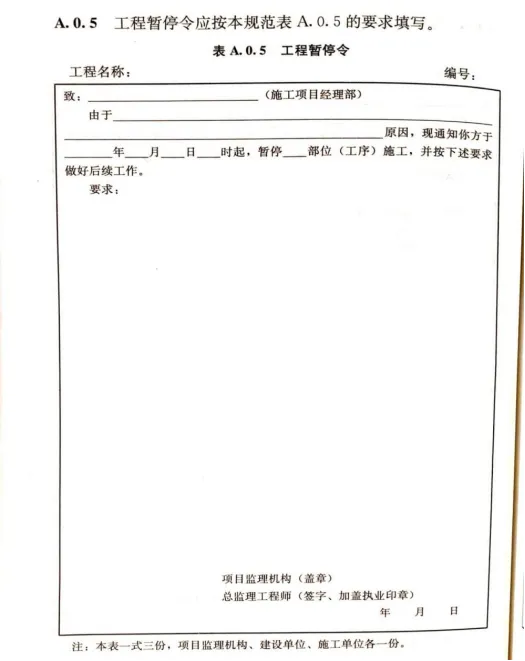

5、A.0.5 工程暂停令
注:1、应注明工程暂停的原因、部位和范围,停工期间应进行的工作等;
2、总监签发工程暂停令应事先征得建设单位同意,在紧急情况下未能事先报告的,应在事后及时向建设单位作出书面报告。
签字模板:由于贵部1#楼吊篮安装工程安装作业人员均无特种作业人员操作证,存在重大安全隐患的原因,现通知你方于2026年6月15日9时起,暂停1#楼吊篮安装工程施工,并按下述要求做好后续工作:
1、暂停1#楼吊篮安装,做好现场安全防护;
2、要求无证安装人员离场,重新安排有特种作业人员操作证的安装人员进场,对新进场人员进行三级安全教育和安全技术交底,并将操作证报项目监理部审核。
3、安装人员操作证经监理审核合格后,你方再报送《工程复工报审表》申请复工。

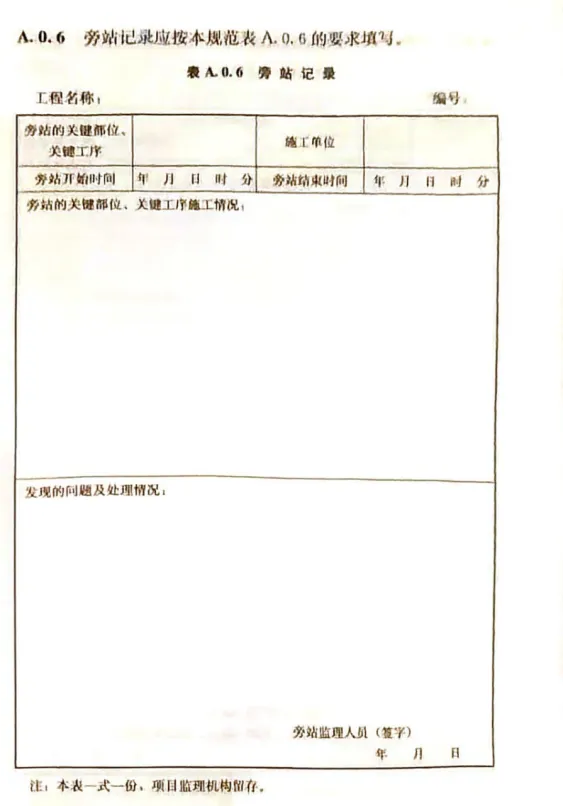

6、A.0.6旁站记录
A.0.6 旁站记录(签字模板)
工程名称:XXXX项目 编号:PZ-056
旁站的关键部位、关键工序 | 1#楼2层剪力墙、柱、梁、板混凝土浇筑 | 施工单位 | XXXXXX建筑工程有限公司 |
旁站开始时间 | 2026年6月5日7时0分 | 旁站结束时间 | 2026年6月5日20时25分 |
旁站的关键部位、关键工序施工情况: 采用商品混凝土,4根振动棒振捣,现场有施工员1名,质检员1名,安全员1名,班长1名,施工作业人员19名,完成的混凝土数量共有715m³,(其中剪力墙、柱C40 240m³,梁、板C30 475m³)施工情况正常。 现场共做混凝土试块10组(C30 6组,5组标养,1组同条件;C40 4组,3组标养,1组同条件)。 检查了施工单位现场管理人员到岗情况,施工单位能执行施工方案,核查了商品混凝土的标号和出厂合格证,检查结果情况正常。 剪力墙、柱、梁、板浇捣顺序严格按照方案执行。 现场抽检混凝土坍落度,剪力墙、柱C40为170mm、185mm、175mm(设计坍落度180±20mm)梁、板C30为175mm、190mm、180mm、170mm(设计坍落度180±20mm)。 |
发现的问题及处理情况: 6月5日15:23开始下小雨,为避免混凝土质量受影响,要求施工单位做好防雨措施,用塑料薄膜进行表面覆盖。 旁站监理人员(签字)XXX 2026年6月5日 |

7、A.0.7 工程复工令
签字模板:我方发出的编号为T-002 《工程暂停令》,要求暂停1#楼吊篮安装工程施工,经查已具备复工条件,经建设单位同意,现通知你方于2026 年6 月20 日8 时起恢复施工。
A.0.7 工程复工令(签字模板)
工程名称:XXXX项目 编号:PZ-056

8、A.0.8 工程款支付证书
签字模板:根据施工合同约定,经审核编号为ZF-003 工程款支付报审表,扣除有关款项后,同意支付工程款共计:壹仟陆佰零壹万玖仟叁佰贰拾玖元贰角叁分(小写¥16019329.23)。
其中:1、施工单位申报款为:16346254.32元; 2、经审核施工单位应得款为:16019329.23元;3、本期应扣款为:0元;
4、本期应付款为:16019329.23元。

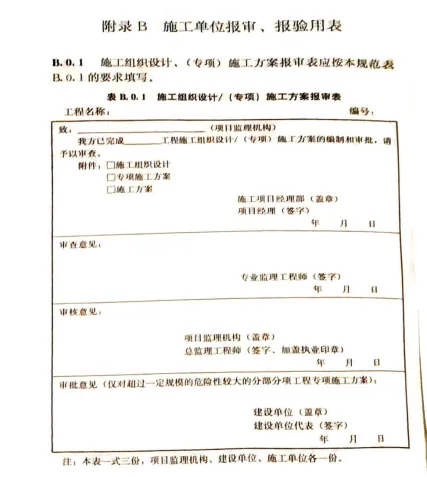

9、B.0.1施工组织设计/(专项)施工方案报审表
9.1 施工组织设计报审表签字模板:
专监审查意见:1、编审程序符合相关规定;2、本施工组织设计编制内容符合工程建设强制性标准,施工进度、工程质量保证措施符合施工合同要求;资金、劳动力、材料、设备等资源供应计划满足工程施工需要;3、施工平面布置合理可行,能满足工程质量、进度要求;4、安全技术措施符合工程建设强制性标准;5、应急救援体系健全,制度完善,应急救援措施合理有效。
总监审核意见:同意专业监理工程师审查意见,请按照该施工组织设计组织施工。
9.2 专项施工方案报审表监理签字模板
专监审查意见:1、本专项施工方案编审程序符合相关规定;2、本专项施工方案符合工程建设强制性标准;3、本专项施工方案具有针对性、可操作性,符合施工组织设计要求。
总监审核意见:同意专业监理工程师审查意见,请按照本专项施工方案组织施工。
9.3 超规模危大工程专项施工方案报审表监理签字模板
9.3.1、专家组论证前:
专监审查意见:1、本专项施工方案编审程序符合相关规定;2、本专项施工方案符合工程建设强制性标准;3、本专项施工方案具有针对性、可操作性,符合施工组织设计要求。
总监审核意见:同意专业监理工程师审查意见,同意将该专项施工方案报专家组进行论证。并报建设单位审批。
建设单位审批意见:同意将本专项施工方案报专家组进行论证。
9.3.2、专家组论证后:
专监审查意见:本专项施工方案于2026年6月15日通过了专家组论证。经审查,本专项施工方案已根据专家论证意见进行了修改,并经专家组组长签字确认。
总监审核意见:同意按修改完成后的方案实施,并请建设单位审批。
建设单位审批意见:请严格按照修改后的专项施工方案组织实施,保证现场施工安全。

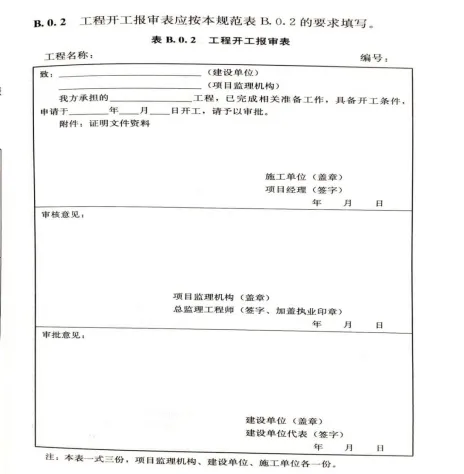

10、B.0.2 工程开工报审表
总监审核意见:1、本项目已进行设计交底及图纸会审。2、施工组织设计已通过项目总监理工程师审核签认;3、施工单位已建立相应的现场质量、安全生产管理体系;4、相关管理人员及特种施工人员资格已审查并已到位,主要施工机械、材料、设备已落实;5、现场施工道路、水、电、通信及临时设施已落实。
经审核,本工程现场准备工作满足开工条件,报请建设单位审批。
建设单位审批意见:本工程已取得施工许可证,相关资金已落实,同意开工。

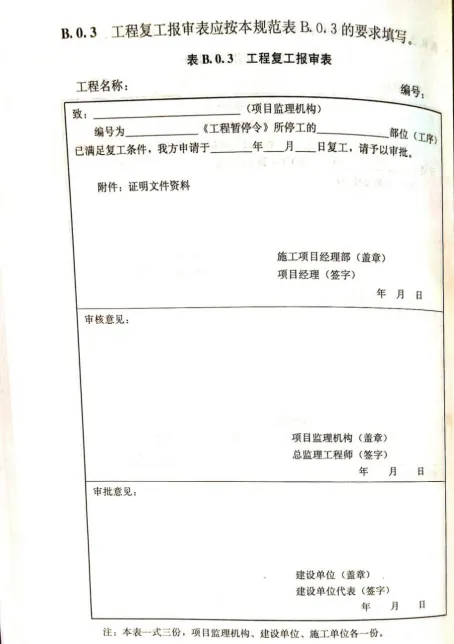

11、B.0.3 工程复工报审表
工程复工报审表监理签字模板
总监审核意见:经审核,施工单位提交的证明文件资料可以证明引起工程暂停的原因已消除,已具备复工条件,同意复工。
报请建设单位审批。
建设单位审批意见:同意复工。

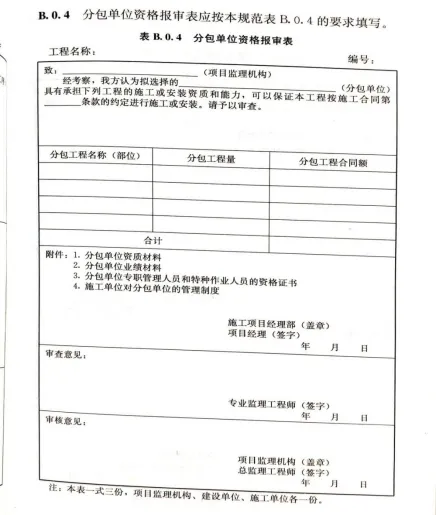

12、B.0.4 分包单位资格报审表
分包单位资格报审表监理签字模板
施工单位:拟选择XXXXX公司 作为电气工程安装专业分包单位。
专监审查意见:经审查,XXXXX公司 具有建筑机电安装工程专业承包一级施工资质,满足拟分包专业工程要求;已取得安全生产许可证且在有效期内;该单位具备拟分包的专业工程能力和经验,人员资格满足拟分包工程要求;施工单位对分包单位管理制度完善;分包单位与施工单位签订了安全生产管理协议。
总监审核意见:同意申报,该分包单位可在指定的施工范围内开展施工。

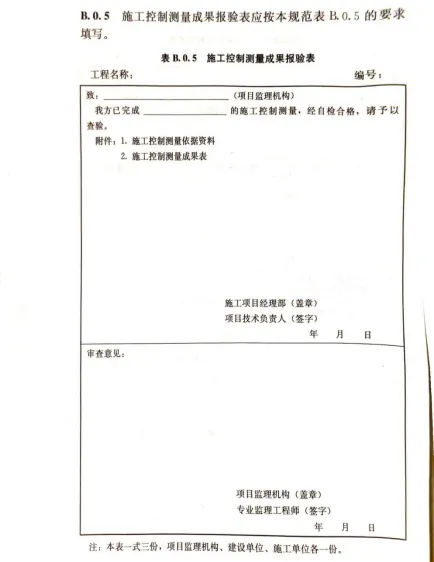

13、B.0.5 施工控制测量成果报验表
施工控制测量成果报验表的监理签字模板
施工单位:已完成XXXXX工程平面定位放线和高程的施工控制测量
专监审查意见:测量设备和人员满足满足施工测量的需求,经对施工控制测量成果进行现场复测核验,符合设计图纸及规划放线要求。
应对工程基准点、基准线、主轴线控制点实施有效保护。

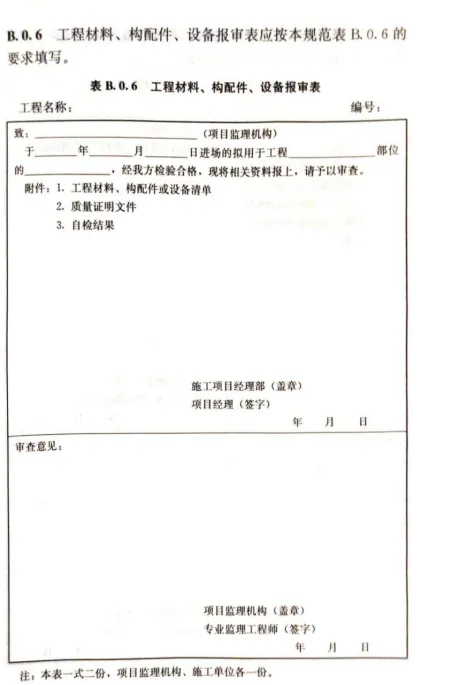

14、B.0.6 工程材料、构配件、设备报审表
工程材料、构配件、设备报审表监理签字模板
专监审查意见:经审查,本次进场的材料(如HRB400E钢筋),(其检测试验报告结果)符合设计和规范要求,同意进场并使用于拟定部位。

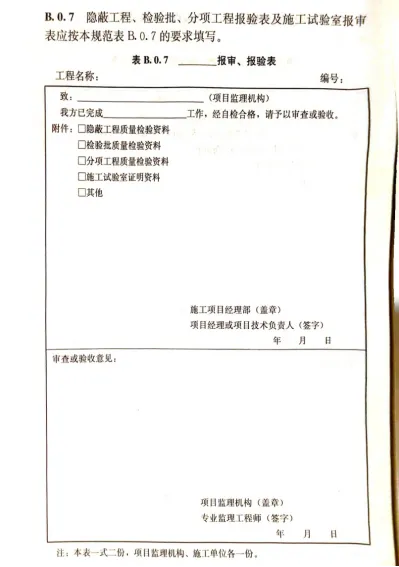

15、B.0.7 报审、报验表
XXXXX工程独立基础报审、报验表监理签字模板
专监审查或验收意见:经审查质量检验资料并进行现场核验,该工程独立基础施工质量符合设计和规范要求,验收合格,同意隐蔽。
钢筋安装工程检验批报审、报验表监理签字模板
专监审查或验收意见:经现场检查验收,施工方申报部位的钢筋安装质量符合设计和规范要求,验收合格,同意进行下一道工序施工。
16、B.0.8 分部工程报验表
分部工程报验表监理签字模板
专监验收意见:1. 2#楼主体结构工程已按合同和设计文件施工完成。2.各分项工程所含检验批质量符合设计和规范要求。3.各分项工程质量符合设计和规范要求,质量验收记录完整。4.涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料的见证检验及抽样检查结果符合设计和规范要求。5.主体结构混凝土外观质量符合设计和规范要求。6.主体结构实体检测结果合格。
总监验收意见:同意验收。
17、B.0.9 监理通知回复单
监理通知回复单监理签字模板
监理审查意见:1、经复查,施工单位已按通知单要求对问题进行了整改。2、防水卷材见证取样复试结果合格(附检测报告)。
3、要求施工单位在今后施工过程中引起重视就,避免类似问题再次发生。
注意事项:1、监理通知回复单报审日期必须不晚于监理通知单要求的整改日期;2、原则上,监理通知单签发人就是监理通知回复单的复查人。

18、B.0.10 单位工程竣工验收报审表
此表为选择,略过
19、B.0.11 工程款支付报审表
工程款支付报审表监理签字模板
专监审查意见:根据审查金额填写,略过。
总监审核意见:经审核,专业监理工程师审查结果正确,同意本期应付施工单位工程款为:(大写)XXXXXXXXXXXX (¥XXXXXXXX元),请建设单位审批。

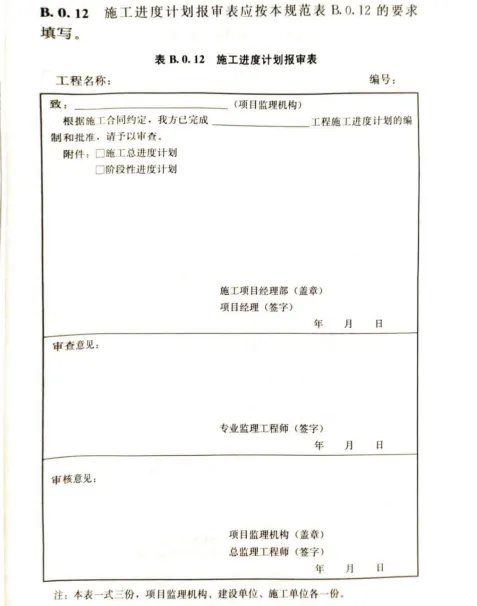

20、B.0.12 施工进度计划报审表
施工进度计划报审表监理签字模板
专监审查意见:经审查,本工程施工总进度计划施工内容完整,总工期满足施工合同约定,人、机、料等资源供应计划满足施工进度计划的需求,报总监理工程师审核。
总监审核意见:同意专业监理工程师审查意见,同意按此施工进度计划组织施工。
危大工程专项施工方案监理审核要点
